Projekt vodovodní přípojky

Jak připojit svou nemovitost k vodovodnímu řádu? Nejjednodušším řešením je realizace vodovodní přípojky. Abyste mohli přípojku vybudovat, budete potřebovat projekt, povolení a šikovné ruce. Jaká tedy bude finální cena vodovodní přípojky?

Obsah článku

Co je vodovodní přípojka

Vodovodní přípojka je podle zákona o vodovodech a kanalizacích považována za samostatnou stavbu (Sb. 274/2001 Sb.). Zákon rovněž zmiňuje, že přípojka vody není vodním dílem, což ve srovnání například s domovní čističkou odpadních vod přináší zjednodušený proces schvalování.

Chci přípojkuMinulý měsíc jsme ve vašem okrese v okrese připravili .

Cena vodovodní přípojky – co vše zahrnuje?

Výsledná cena vodovodní přípojky se skládá hned z několika položek. Pro vaši představu jsme se pokusili nastínit, s jakými náklady se při realizaci vodovodní přípojky můžete setkat. Konkrétně na váš případ se nemusí vztahovat všechny položky, které jsme zde uvedli, ale většinu z nich na svém účtu najdete.

Z čeho se tedy skládá celková cena vodovodní přípojky?

Celková cena vodovodní přípojky primárně závisí na délce přípojky a terénu, přes který vede.

Cena projektu vodovodní přípojky

Projektová dokumentace určuje, kudy vodovodní přípojka povede, kde a jak se napojí na vodovodní řad a jak bude technicky řešena. Je základním podkladem pro samotnou realizaci přípojky a podle konkrétní situace také pro jednání s provozovatelem vodovodu nebo stavebním úřadem.

Projekt vodovodní přípojky vám v Zakra připravíme za 11 490 Kč.* Za tuto cenu získáte kompletní projektovou dokumentaci včetně případných úprav projektu.

* Cena odpovídá době zveřejnění článku. Vždy doporučujeme aktuální cenu ověřit.

Potřebuji projekt vodovodní přípojkyMinulý měsíc jsme ve vašem okrese v okrese připravili .

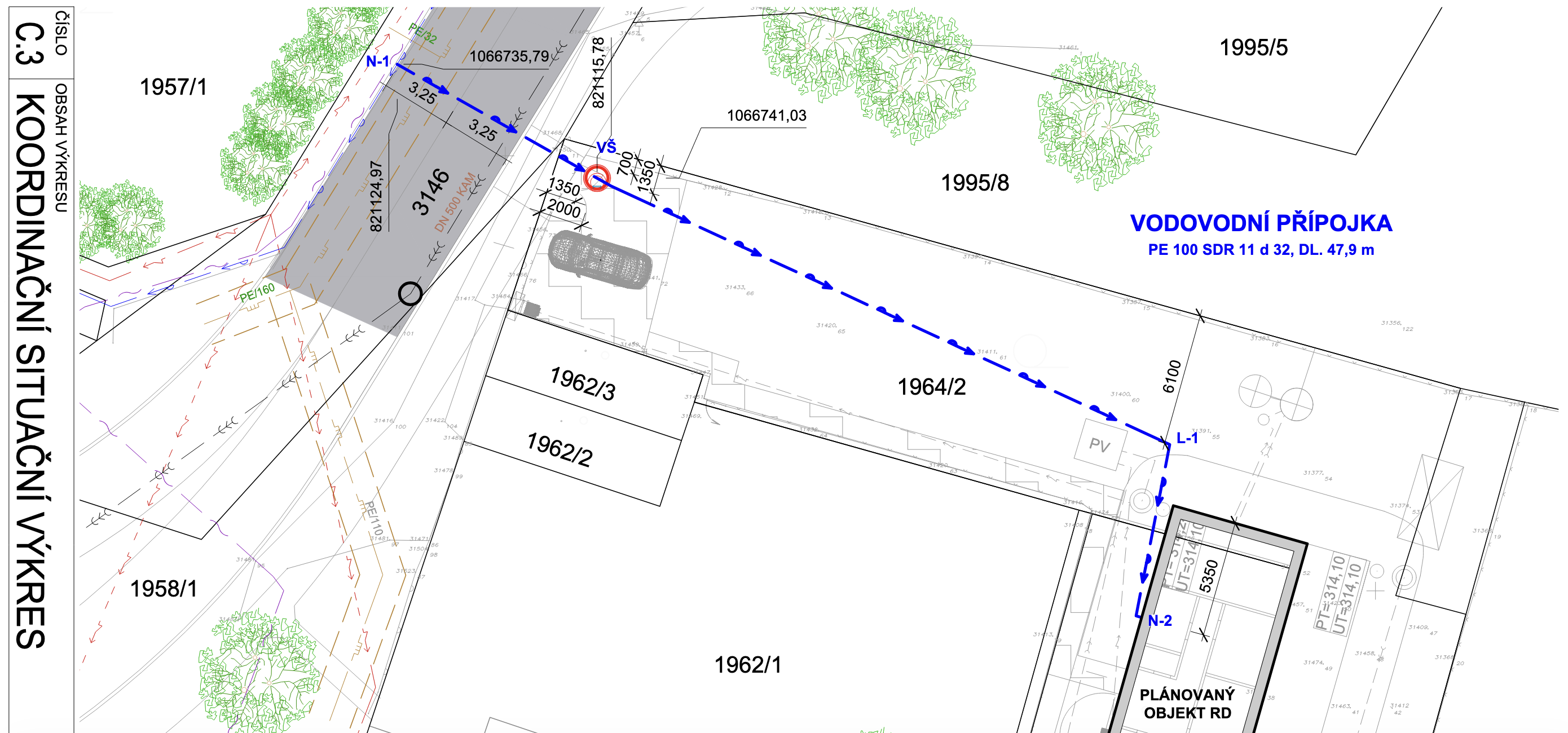

Projekt přípojky vody od vodohospodáře

Poplatek za povolení vodovodní přípojky

U vodovodní přípojky je z hlediska povolení důležitá hranice 25 metrů. Přípojka do 25 metrů od stávajícího vodovodního řadu při splnění zákonných podmínek nevyžaduje povolení stavebního úřadu.

Vodovodní přípojka delší než 25 metrů už patří mezi jednoduché stavby a povolení stavebního úřadu vyžaduje. Správní poplatek za povolení činí 5 000 Kč.

Povolení vodovodní a kanalizační přípojky
Související článek Povolení vodovodní a kanalizační přípojky

Realizace vodovodní přípojky

V každém projektu vodovodní přípojky je určeno místo napojení na stávající vodovodní řad. Před zahájením zemních prací je potřeba toto místo přesně vytyčit v terénu podle požadavků vlastníka nebo provozovatele vodovodu.

Současně je potřeba vytyčit také dotčené sítě technické infrastruktury, aby při hloubení výkopu nedošlo k jejich poškození. Cena vytyčení se liší podle konkrétního provozovatele, počtu sítí i rozsahu prací.

Šířka výkopu pro vodovodní přípojku

I když se může zdát, že se jedná pouze o vykopanou rýhu v zemi, i tato činnost má svá pravidla a zásady. Šířka výkopu se pohybuje mezi 0,4–0,6 m. V místě napojení na vodovodní řad je nutné vytvořit čtverec o půdorysných rozměrech 1 × 1 m, z čehož cca 0,2 m by mělo být za místem připojení a 0,8 před místem připojení. Tento prostor se zhotovuje jako manipulační prostor pro připojení.

Výkop vodovodní přípojky

Hloubka výkopu pro vodovodní přípojku

Hloubka výkopu závisí na hloubce, ve které je uložený vodovodního řadu,  což bývá standardně cca 1,5–1,6 m pod zemí. Hloubka uložení celé trasy přípojky k vašemu objektu by měla být minimálně 1,2 m.

Všechny tyto parametry si ve většině případů určí správce vodovodu, který může požadovat i zhotovení celé přípojky v jeho vlastní režii a naúčtovat si cenu dle svých paušálů a ceníků.

Pokud správce toto nepožaduje a je ochoten nechat zhotovení přípojky (tedy mimo její samotné napojení) na vás, nastává otázka – kolik vás to asi bude stát?

Pokud se v trase budoucí přípojky nevyskytuje žádné křížení se sítěmi technické infrastruktury, lze celou trasu hloubit pomocí bagru.

Pokud se v trase přípojky nacházejí jiné sítě technické infrastruktury, je potřeba při zemních pracích respektovat jejich ochranná pásma a podmínky stanovené jejich vlastníky nebo provozovateli. V jejich blízkosti může být například nutné provádět část výkopu ručně.

Cena realizace vodovodní přípojky

Dalším faktorem, který vstupuje do hry, je povrch, pod kterým bude trasa přípojky vést a který výkopem porušíte (asfalt, chodník z dlažby, zatravnění apod.). Přibližnou cenu vodovodní přípojky lze stanovit dle ukazatelů za běžný metr (bm):

  • asfaltová komunikace – cca 6 000 Kč/bm

  • chodník asfalt – cca 5 000 Kč/bm

  • chodník dlažba – cca 5 000 Kč/bm

  • zatravnění (nezpevněná plocha) – cca 3 500 Kč/bm

* Ceny uvedené v článku jsou orientační, aktuální ceny se mohou lišit.

V této ceně je započítán i materiál.

Dalším nákladem při výstavbě vodovodní přípojky je její samotné připojení, vodoměrná šachta apod., ale o tom až v dalším odstavci.

Cena za napojení vodovodní přípojky

Montáž vodovodní přípojky, tedy konečné napojení na vodovodní řad, vždy nechte na profesionálovi.

Samotné napojení na vodovodní řad musí totiž proběhnout podle podmínek jeho vlastníka nebo provozovatele a zpravidla ho provádí jím určená odborná firma nebo jeho pracovníci. Součástí realizace může být také tlaková zkouška přípojky.

Počítejte s cenou kolem 8 000–12 000 Kč. To je cena, která by měla zahrnovat čas zaměstnance vodárny, připojení na řad a vodoměrnou sestavu.

Cena za napojení vodovodní přípojky

Poplatek obci za vodovodní přípojku

Samotné připojení k veřejnému vodovodu nesmí být podmíněno zvláštním poplatkem. V některých případech však může obec vybírat poplatek za zhodnocení stavebního pozemku možností připojení na nově vybudovaný vodovod. Jeho výše a podmínky se liší podle konkrétní obce. Pokud teprve zvažujete koupi pozemku, informujte se předem nejen na náklady na vybudování vodovodní přípojky, ale také na případné další poplatky spojené s vodovodní infrastrukturou.

Rozdíly v ceně vodovodní přípojky

Jak se říká – jiný kraj, jiný mrav. Pokud pročtete diskusní fóra, odhalíte obrovské rozdíly mezi cenami, za které lidé přípojky postavili. Nenechte se tímto rozhodit, rozdíly jsou dané například tím, jak se přípojka buduje – zda svépomocí (zemní práce), nebo pomocí odborníků.

Nemalé rozdíly také vznikají u poplatků obci. Část obcí si od vlastníků nové vodovodní přípojky nechá přispět do obecní kasičky za zbudování vodovodního řadu. Zde se částky mohou lišit v řádu desetitisíců.

Dalším rozdílem je samozřejmě délka samotné přípojky, to se projeví de facto na všech položkách na vašem finálním účtu.

Kompletní orientační cena vodovodní přípojky*

Služba

Cena (včetně DPH)

Projekt vodovodní přípojky u Zakra

11 490,-

Správní poplatky spojené s povolením (je-li třeba)

5 000,-

Vytyčení jedné sítě

500,-

Hodinová sazba bagristy

1 000 až 1 500,-

Výkop asfaltové komunikace

6 000,-/bm

Výkop chodník - asfalt

5 000,-/bm

Výkop chodník - dlažba

5 000,-/bm

Výkop zatravněné plochy

3 500,-/bm

Cena za připojení vodovodní přípojky

10 000,-

* Ceny jsou ryze orientační. Aktuální ceny se mohou lišit podle konkrétní firmy nebo podmínek na pozemku.

Vodovodní přípojka na klíč

V případě, že si chcete ušetřit čas a starosti, můžete zvolit prozaické řešení, kterým je služba vodovodní přípojka na klíč. Společnosti, které vodovodní přípojku na klíč nabízí, vám za předem danou cenu zařídí vše potřebné od projektu přes povolení až po zemní práce a zprovoznění přípojky. Ptáte se, kde je háček? Pro většinu lidí tkví ve vyšší ceně za celkovou službu.

Jak děláme projekt vodovodní přípojky v Zakra?

V Zakře se soustředíme na kvalitu. Nejprve si od klienta vyžádáme veškeré podklady pro projekt. V druhém kroku si zajistíme veškeré informace o pozemku, sítích a dalších regulacích vztahujících se na váš pozemek. Pak se pouštíme do práce na samotném projektu vodovodní přípojky.

Projekt nám obecně nezabere více než 14 dní. Na termínu dodání se s vámi přitom vždy domluvíme předem. Pokud máte zájem, vyřídíme za vás i povolení, které u přípojky nad 25 metrů budete potřebovat.

Nezávazná poptávkaMinulý měsíc jsme ve vašem okrese v okrese připravili .

Jak vypadá spolupráce s námi?

Projekty vodovodních přípojek jsou naším denním chlebem a za jejich kvalitu dáme ruku do ohně. Celý projekt vodovodní přípojky s námi vyřídíte online z pohodlí svého domova a přenechat nám můžete i zdlouhavé obíhání úřadů a shánění potřebných povolení. Ušetřený čas raději věnujte tomu, co vás skutečně baví.

  • Úvodní konzultace – Každé bydlení je specifické, proto než se rozhodnete pro finální řešení, nabízíme konzultaci s profesionálem, který vám poradí, co a jak.

  • Získání podkladů pro přípojku vody – Nejprve zjistíme specifika situace, např. jaké sítě vedou přes váš pozemek, jaké jsou podmínky napojení na vodovodní řad, zda se na pozemek vztahují nějaká omezení apod.

  • Práce na projektu – Naši projektanti se vrhnou do práce a v co nejkratší době pro vás vytvoří projekt, který vyřeší vaši situaci.

  • Předání projektu – Projekt od nás obdržíte v několika vyhotoveních. Případné úpravy jsou zahrnuty v ceně, takže za ně nic neplatíte.

  • Zařídíme za vás i povolení – Pokud chcete, můžete nám předat plnou moc a my za vás oběháme úřady, seženeme všechna potřebná stanoviska a získáme povolení ke stavbě vodovodní přípojky.

Shrnutí

  • Celková cena vodovodní přípojky závisí především na její délce, terénu, povrchu a podmínkách konkrétního provozovatele vodovodu.

  • Projekt vodovodní přípojky v Zakra stojí 11 490 Kč.

  • Přípojka do 25 metrů od stávajícího vodovodního řadu při splnění zákonných podmínek nevyžaduje povolení stavebního úřadu. U delší přípojky počítejte také se správním poplatkem za povolení.

  • Do celkových nákladů vstupují také zemní práce, materiál, vytyčení sítí a samotné napojení na vodovodní řad.

  • Ceny realizace se mohou výrazně lišit podle konkrétní lokality a podmínek na pozemku, proto jsou částky uvedené v článku pouze orientační.

Byť nejde o vodní dílo, je vodovodní přípojka relativně komplexní záležitost. Proto se před její realizací nebojte poradit s odborníkem. Pokud máte zájem o projekt, povolení či vám něco stále není jasné, obraťte se na nás.
